上海某3000m²工业厂房工业厂房对地坪的平整度、表面抗裂性等要求较高,人工施工不易控制,难以实现标准化。施工商采用上海亚遥全系列产品进行机械化作业,施工过程高度流程化+机械化,最终实现了高效作业,更保障了地坪整体质量。
激光整平机用于混凝土的初步摊铺

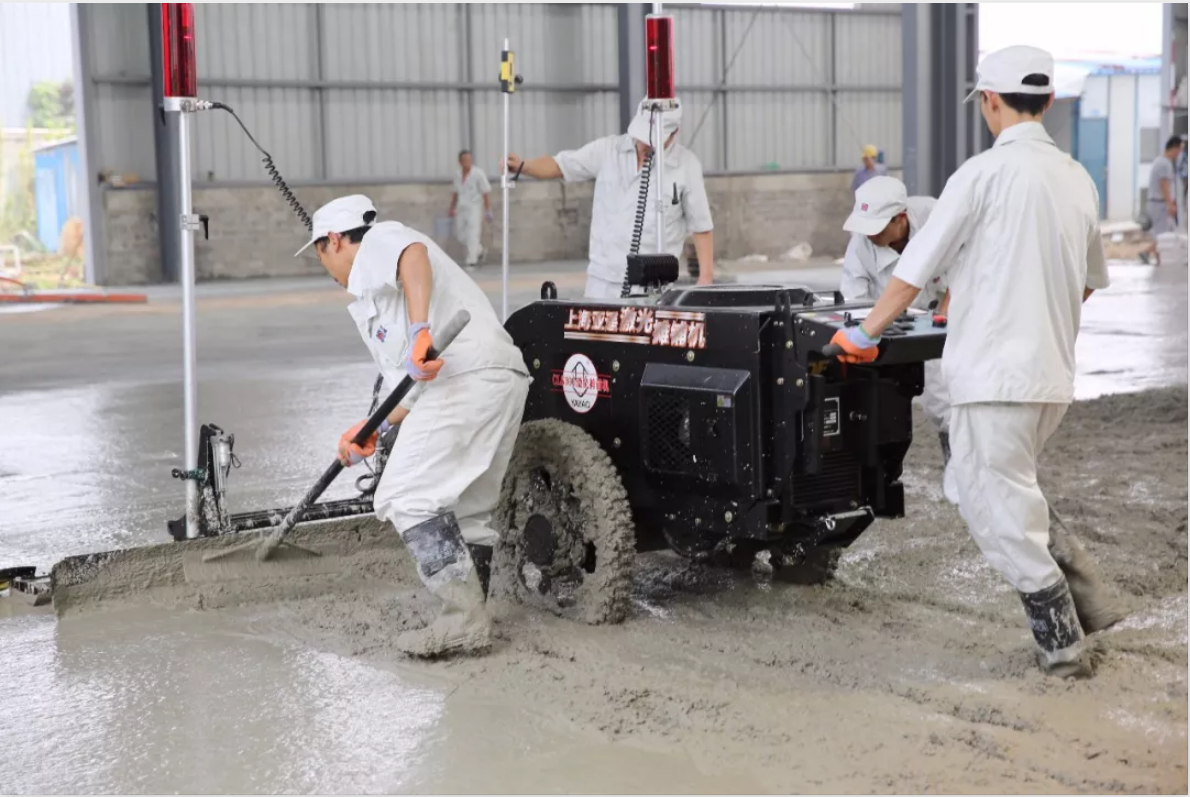

上海亚遥液压激光摊铺机cls-p300施工中
混凝土施工厚度为20cm,先使用激光发射器通过发射激光信号,确定混凝土摊铺施工的高度,并通过激光接收器测量混凝土高度是否合格。然后使用激光整平机施工,确保混凝土平面保持在设计高度,在施工过程中必须一人负责移动激光整平机,两人负责前端辅助摊平。

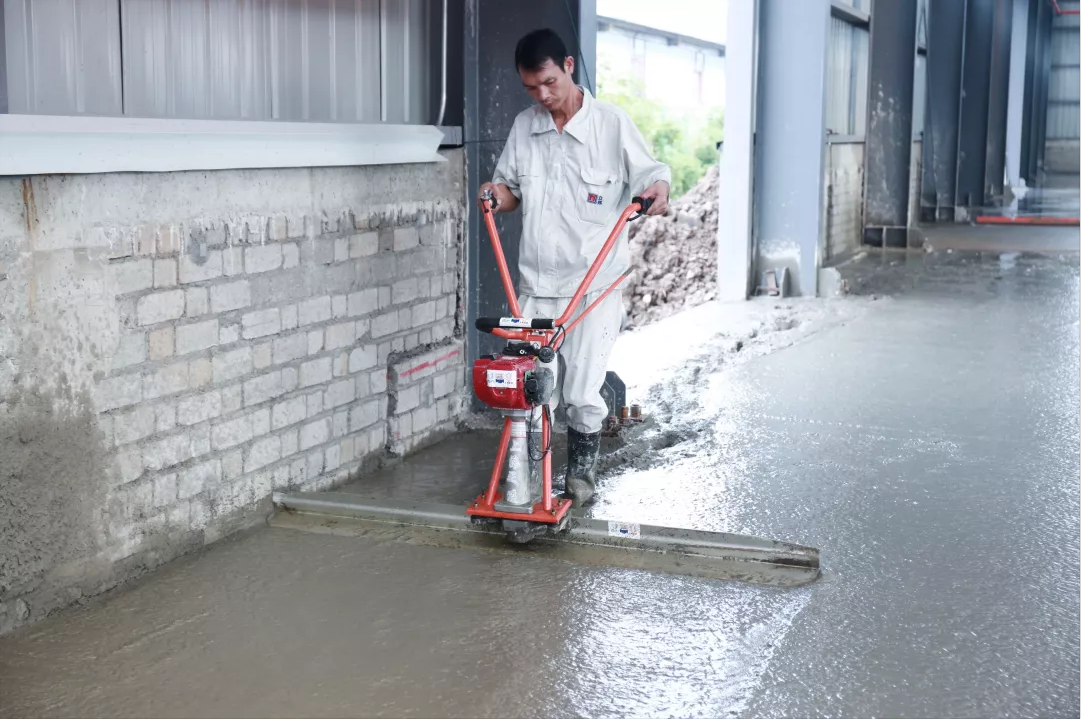

振平尺用于边角的摊铺

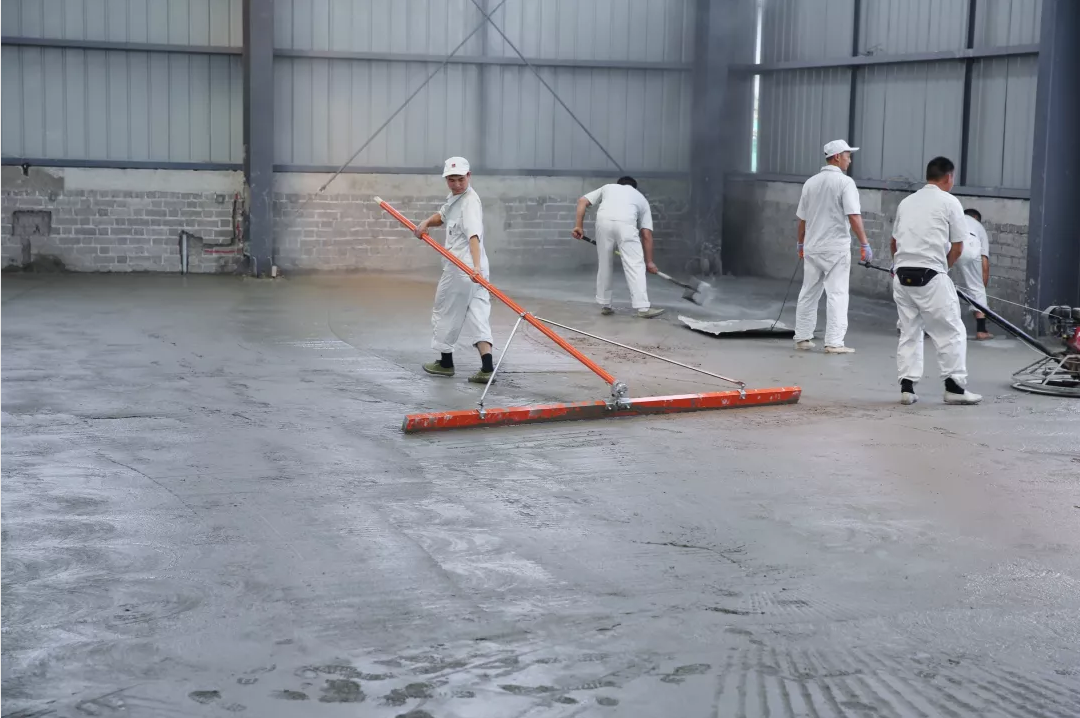

摊铺后推杆刮尺提高整体平整度

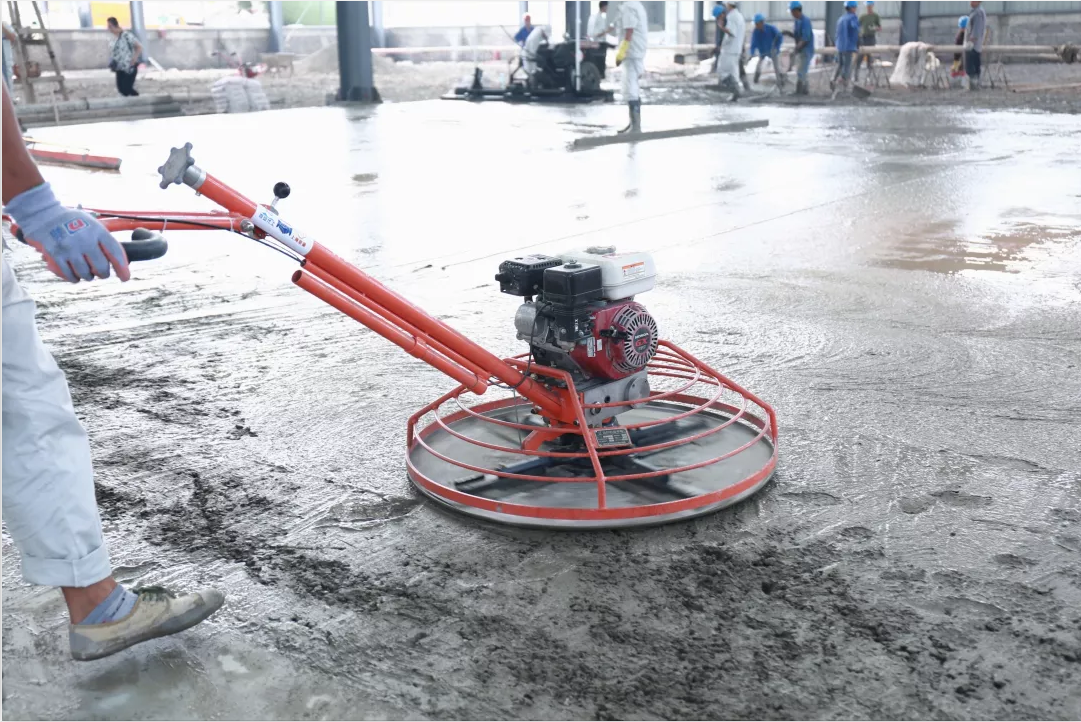

刮尺配合整平
手扶抹平机用于初步提浆

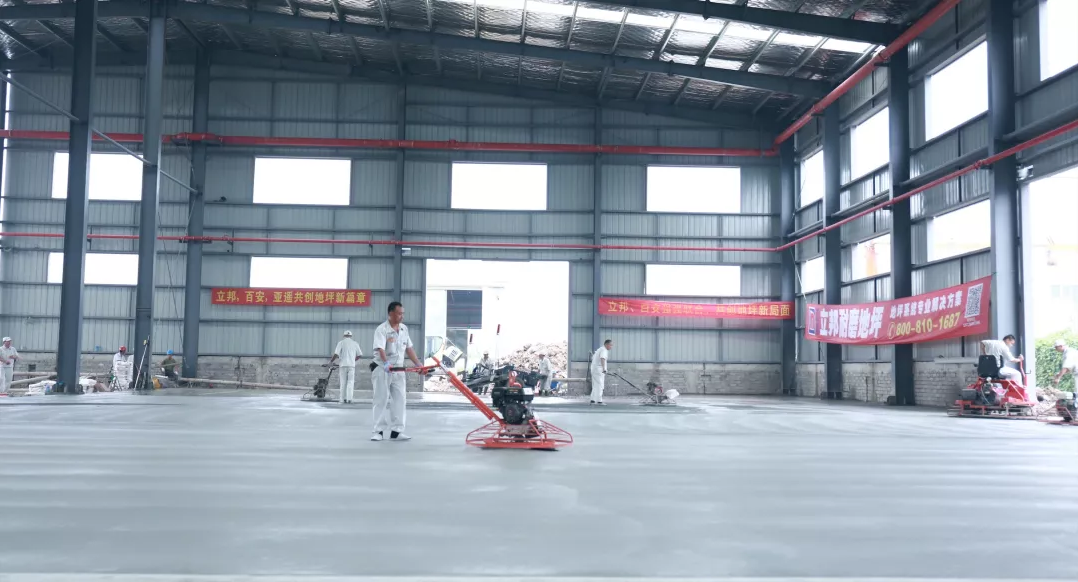

带圆盘作业
大约在混凝土摊铺3 -4小时后(根据温度及基层混凝土的情况确定)对混凝土进行预处理(抽掉多余的泌水),待上人不出现清晰脚印时即为最佳时间,使用单盘及双盘抹光机,安装搓平圆盘,在混凝土初凝时反复搓平,提出混凝土浆料。

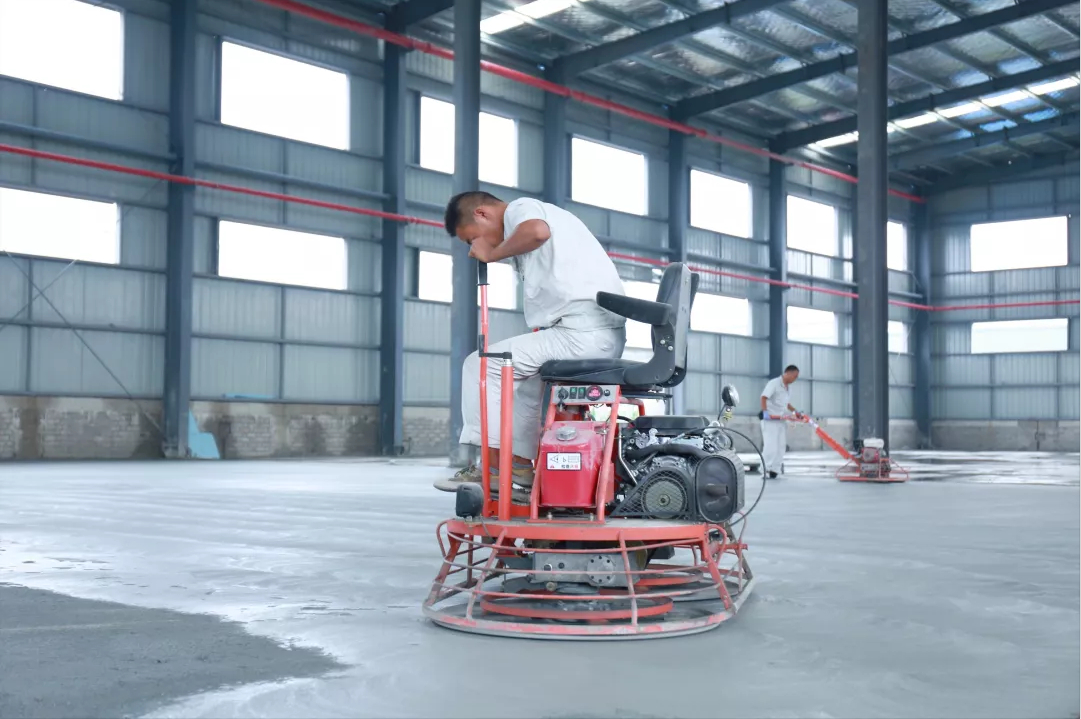

混凝土初凝后,驾驶型抹平机提浆

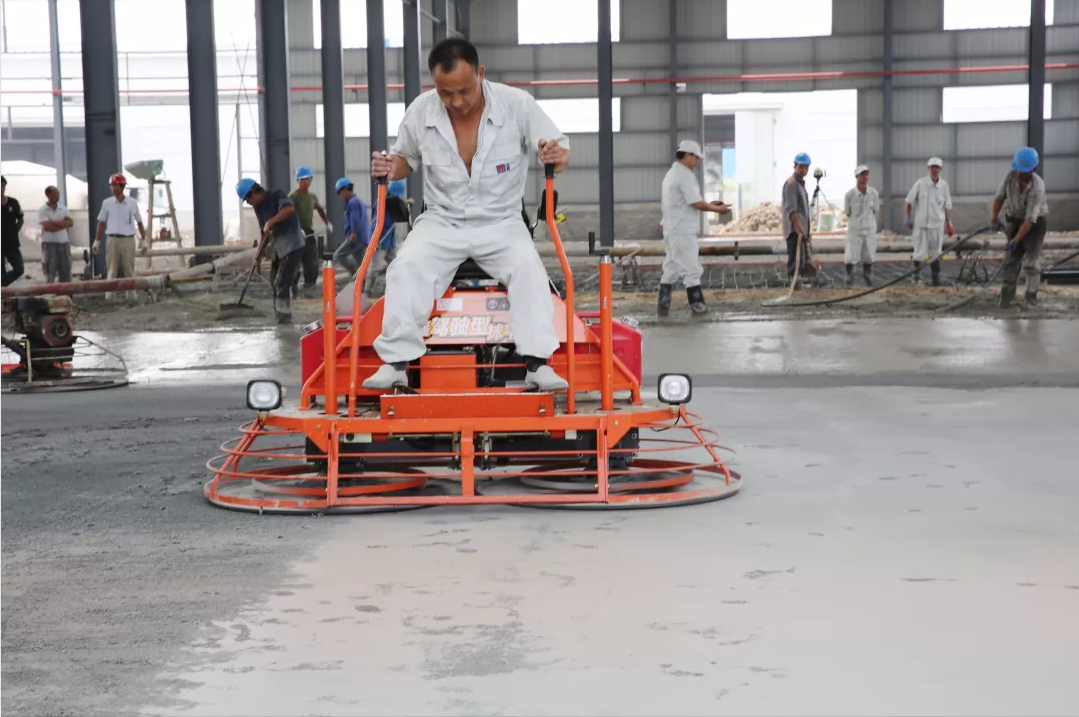

上海亚遥驾驶型抹平机crt-s836施工中

抛洒耐磨骨料
第一次抛撒建议将规定用量的 2/3 nf hardtop 耐磨材料均匀抛撒在刚破浆后的混凝土表面,失水较快的靠近模板,立柱,门口,墙壁,凹坑的地方应先抛撒。
特殊材料可视具体条件,分二次以上抛撒。第一次抛撒用量的2/3;第二次抛撒剩余的1/3;两次撒骨料的时间间隔不宜太长。
压实骨料&抹平
混凝土硬化到一定程度,抹平机收光

切缝机切割混凝土伸缩缝
在高效科学地完成施工流程之后,需要用28天以上的时间养护地坪。在施工完成后洒水养护,并铺设土工布,减少水分蒸发,使施工后的耐磨地坪保持在水分中。
待混凝土洒水养护24小时后切割伸缩缝。因墙体支柱间隔约为7米左右,符合伸缩缝间隙要求,因此伸缩缝主要依据墙体支柱结构分布,形成7m*7m的布局;深度约为6-7cm,间隙约为5mm。

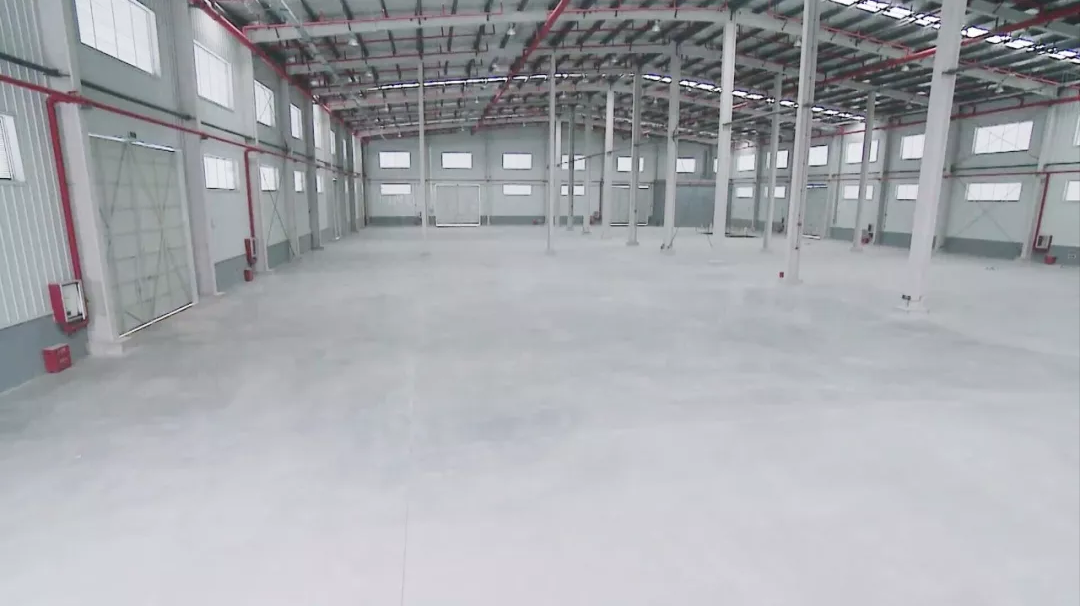

效果图
好的地坪离不开人、机械、混凝土的完美配合,机械化流程化施工可以提高生产效率,提高地坪平整度,降低工人劳动强度,彻底改变传统施工模式,无需架设钢模和打灰饼。在混凝土施工领域,亚遥期待在专业化的道路上,助你一臂之力!
